WBS里程碑功能

为了更直观更方便的了解项目进度,系统在WBS模块中增加了里程碑功能,用户可将阶段或任务关联里程碑,实时查看跟踪里程碑状态。

WBS阶段和任务关联里程碑

  • 在WBS的编辑模式下,创建阶段和任务时,可关联当前项目类型预设好的里程碑。
  • 编辑阶段和任务时也可以编辑里程碑。

自定义里程碑

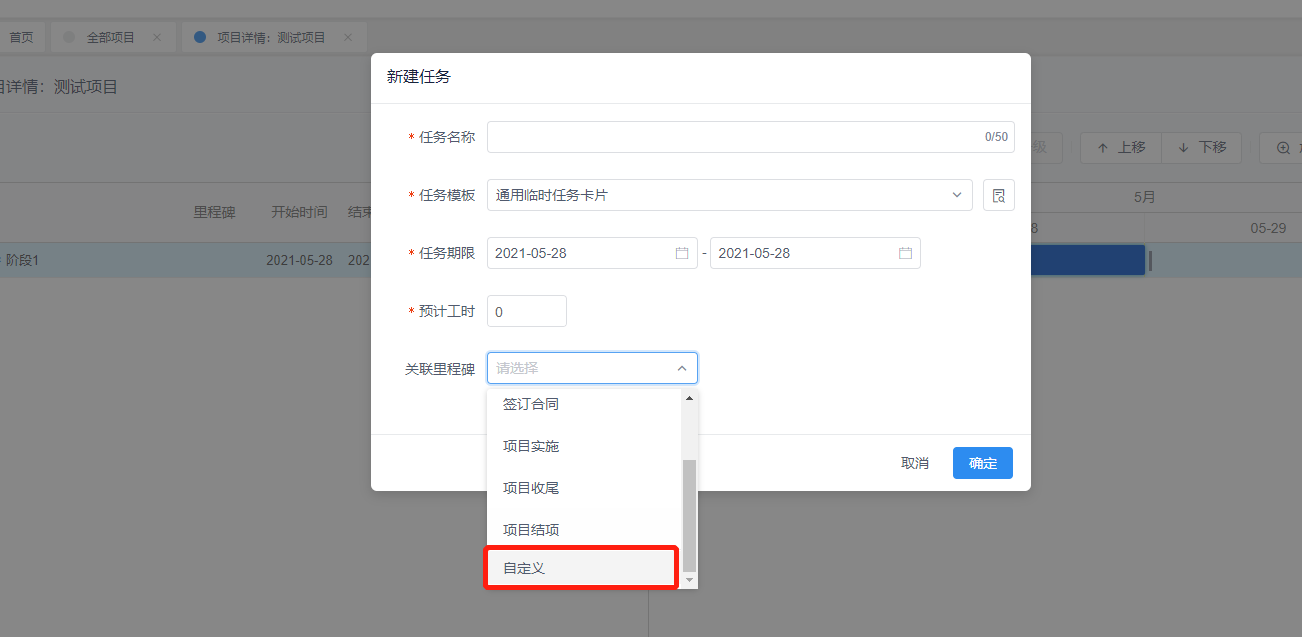

  • 如项目预设的里程碑不满足需求,可在里程碑下拉框内选择自定义选项,创建自定义里程碑。
  • 自定义里程碑不会添加到项目预设里程碑中,并且可随时删除。

里程碑排序和状态

  • 关联好里程碑后,在WBS头部将显示已关联的里程碑。
  • 里程碑按关联的阶段或任务的结束时间排序,阶段下任务的里程碑位于阶段的里程碑之前,无时间约束的里程碑忽略排序。
  • 里程碑的状态分为“未开始”、“进行中”和“已完成”。

阶段关联里程碑后显示状态

  • 阶段关联里程碑后,阶段下所有任务都是待发布状态,则里程碑显示为“未开始”。
  • 阶段下有任务变为进行中状态后,则里程碑显示为“进行中”。
  • 当该阶段的进度变为100%时,则里程碑显示为“已完成”。

任务关联里程碑后显示状态

  • 任务关联里程碑后,该任务为待发布状态时,则里程碑显示为“未开始”。
  • 该任务变为进行中状态后,则里程碑显示为“进行中”。
  • 当该任务的状态变为已完成时,则里程碑显示为“已完成”。

项目列表里程碑字段显示

  • 项目列表增加里程碑字段,该字段显示项目下最新完成的里程碑名称,可根据显示的里程碑判断项目进度。
