TIME-SAAS | 项目管理标准化怎么做?

一、应用场景

小D是一家企业的信息化主管,他们公司前一年找了一家国内咨询公司做了项目管理流程优化,梳理并优化了不同项目类型的标准化管理流程,在取得各部门认可后,咨询公司交付了厚厚的一本咨询成果就撤出了。然而之后,这些流程并没有真正实行起来,大家还是按照老习惯开展工作,以前的问题一点也没有改善。
这一天,CEO找来小D,让他去找找有没有好用的项目管理工具,可以把这些花了大价钱优化的流程落实到系统里,通过系统去规范和标准化项目管理工作。小D从领导的办公室出来,从书架上翻出尘封已久的《项目工作流程优化手册》犯了难:这事他早就想过了,可是百度了一圈,供应商也聊了几个,真能满足领导要求的、开箱即用的项目管理软件还真就没发现……

二、面临的问题

  1. 项目类型多,不同类型的项目流程差异较大;
  2. 项目流程要允许按不同项目的实际需要进行裁剪,但关键流程节点必须执行;
  3. 流程状态与工作任务状态不能有效关联,缺乏项目整体视图;
  4. 项目流程任务无法进一步向下分解、分配。

三、TIME解决之道

TIME系统的项目管理以WBS任务分解(Work Breakdown Structure)为核心,通过WBS阶段及任务实现项目工作流程的编制及跟踪管理,通过关键节点配置及权限管理实现对流程及工作任务的调整,在提供管理灵活性的同时,保证项目的标准化和规范化管理。

1. 用WBS模板标准化项目管理流程

系统管理员可在后台创建并编辑WBS模版,针对不同项目类型设置不同的WBS模板来固化梳理好的工作流程。

  • WBS模板由阶段及任务组成,阶段用于标志项目阶段;任务位于阶段下一级,用来规划项目工作;
  • WBS模板分为公共模版及个人模块,公共模板由管理员在后台创建,可供所有人使用;个人模板由用户从前台创建。管理员可查看所有用户的个人模版,并可将个人模版克隆为公共模版。

  • WBS模板中的任务可设置为“必做”,则此任务为项目流程中的“关键节点”,所有应用此模板的项目均不允许跳过,必须执行。
  • WBS模板中的任务可选择设置对应的任务模板。不同的任务模板包含不同的任务表单字段及布局。

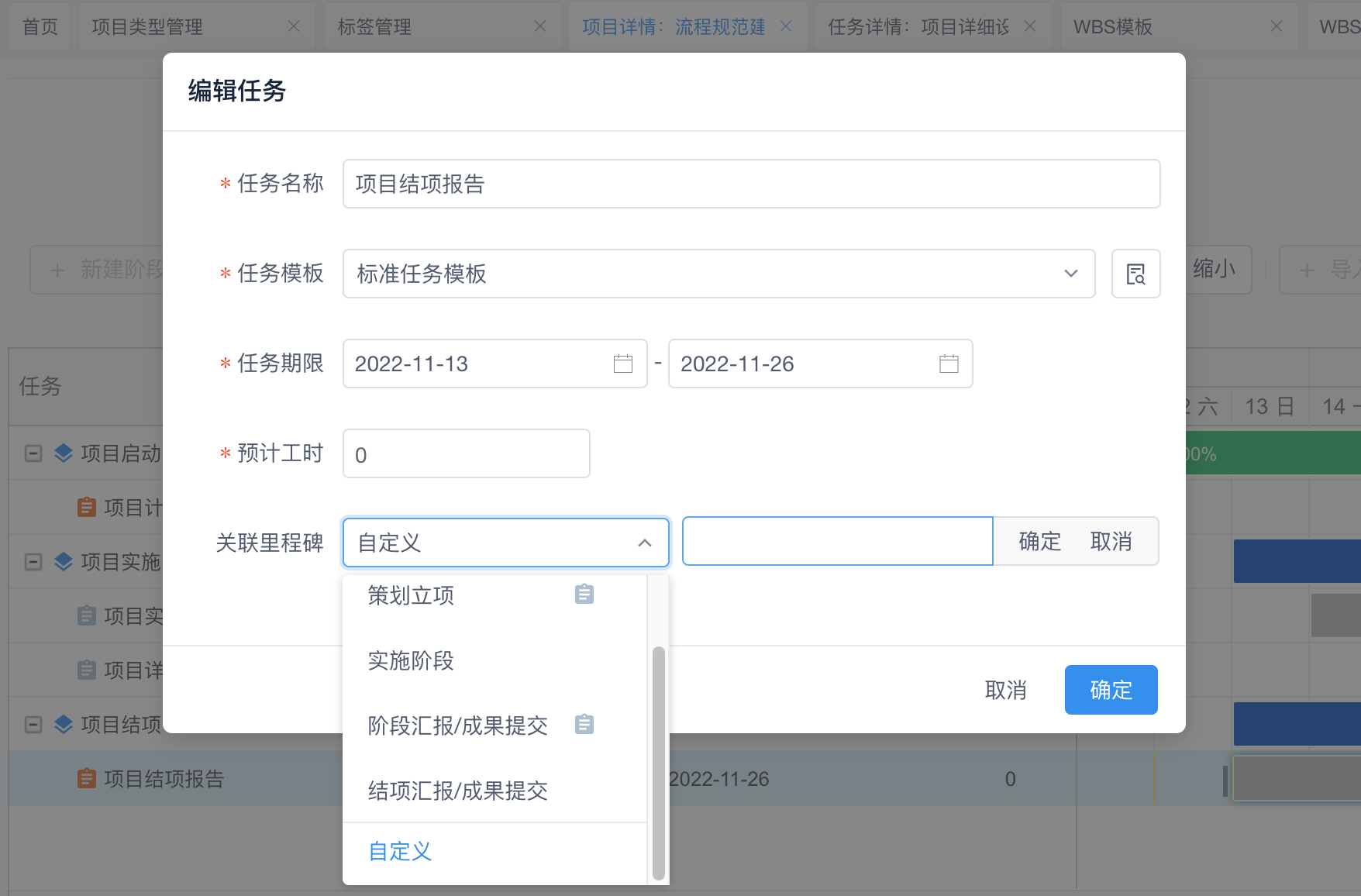

  • WBS模板在前端项目管理界面的应用效果

2. 设置项目里程碑,项目状态一目了然

对于阶段任务较多的项目工作流程,项目里程碑能让管理者快速了解项目的整体状态,系统支持两种设置项目里程碑的方式。

  • 里程碑可以关联阶段、也可关联任务,当关联的阶段或任务完成时,该里程碑达成;
  • 系统管理员可以在系统后台预先设置不同项目类型的里程碑集合,供前端使用时选择;

  • 项目负责人可以在项目的WBS界面即时自定义添加新的里程碑。

3. 支持无限级子任务创建,工作包逐级分解下发

现实中,一个项目往往有多个部门同时参与,项目负责人在分配工作时也是按部门分配工作包,再由部门负责人对任务包进行细分。
在TIME系统中,支持任务执行人对接收到的WBS任务进行进一步地分解,创建下级子任务,并将子任务分配给部门其他同事进行处理。其他同事还可以在此基础上进一步分解,系统支持无限级子任务创建。
